Réalisation planning d'execution



- Contexte de la mission :
Situation d’Apprentissage et d’Évaluation commune (SAE) réalisée en groupe de 4 personnes.

- Projet concerné :
Création d’un nouveau centre aquatique à Pessac, dans le cadre d'un marché CREM (Conception, Réalisation, Exploitation, Maintenance).

Information de la tâche

Information de la tâche


- Tâche réaliser : Réalisation planning d'execution
- Situation professionnel :Entreprise général de construction
- Phase du chantier : Préparation

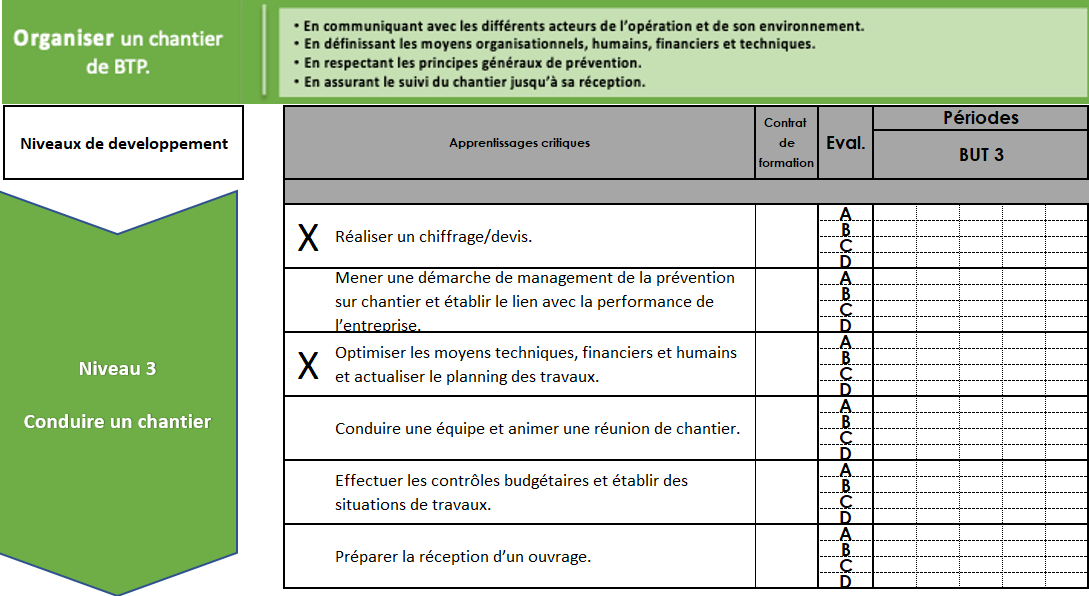

Apprentisages critiques intervenant dans le projet

Apprentisages critiques intervenant dans le projet

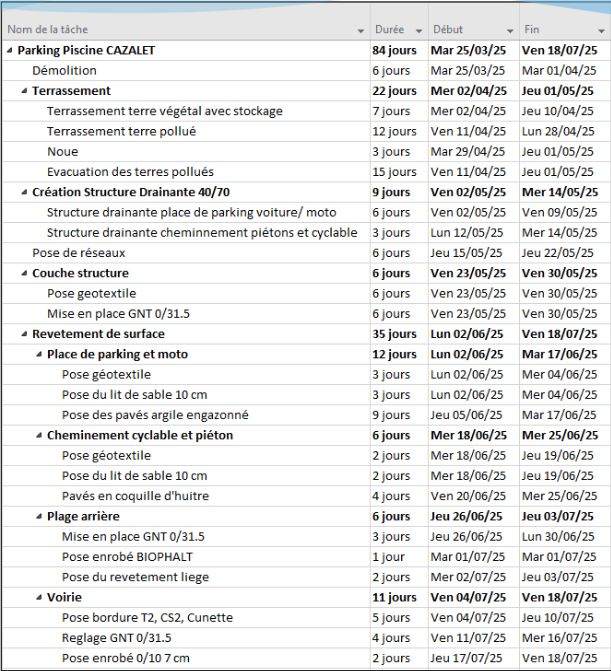

Planning previsionnel

Planning previsionnel

Réalisation complète du planning de la démolution du parking à sa mis en place.
